La Paeria licitarà les obres per a construir carril bici a l’avinguda Alcalde Rovira Roure, concretament en el tram situat entre el Passeig de l’Onze de Setembre i el Gran Passeig de Ronda, al barri Camp d'Esports.

La Paeria impulsa actuacions per una mobilitat més sostenible amb una inversió de 4,9 milions d’euros

La comissió informativa de Gestió de la Ciutat ha informat de la licitació d’obres per a construir nou carril bici a Rovira Roure, eixamplar la vorera a l’avinguda Indústria, pacificar el trànsit al voltant de tres escoles i per a comprar tres autobusos elèctrics

La comissió informativa de Gestió de la Ciutat ha informat de la licitació d’obres per a construir nou carril bici a Rovira Roure, eixamplar la vorera a l’avinguda Indústria, pacificar el trànsit al voltant de tres escoles i per a comprar tres autobusos elèctrics

La comissió informativa de Gestió de la Ciutat ha informat avui de l’aprovació de diferents plecs de clàusules de projectes d’obres i de subministrament de material vinculats a fons europeus Next Generation per a dur a terme la corresponent licitació. Es tracta de projectes orientats tots ells a avançar en modes de transport més sostenibles i en la pacificació del trànsit i que sumen una inversió total a la ciutat de 4,9 milions d’euros.

Nou tram de carril bici a l’avinguda Alcalde Rovira Roure

Així, per una banda s’ha informat de la licitació de les obres per a construir carril bici a l’avinguda Alcalde Rovira Roure, concretament en el tram situat entre el Passeig de l’Onze de Setembre i el Gran Passeig de Ronda, al barri Camp d'Esports.

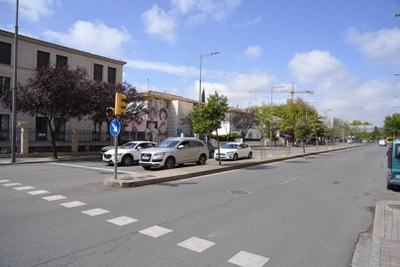

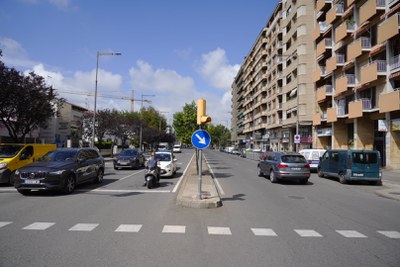

Es tracta d’un tram de 397 metres de longitud on s’habilitarà el carril bici bidireccional i segregat de la calçada. Es situarà al costat dels números imparells (on hi ha el gimnàs Viding Ekke) i la seva construcció comportarà l’eliminació d’una filera d’aparcaments en el primer tram, i del carril de circulació situat més a la dreta, en el segon. També es demolirà un petit tram de vorera. Es mantindran dos carrils per a la circulació de vehicles.

Aquest nou tram de carril bici segregat de la vorera substituirà el que hi havia a l’altra banda de Rovira Roure compartit amb la vorera, millorant així la seguretat viària en un espai de pas on hi ha l’hospital Santa Maria i l’escola Pràctiques II. També està previst millorar l’accessibilitat al transport públic amb una nova plataforma de bus i una vintena de places per a aparcament de bicicletes. Les obres duraran 3 mesos i tenen un pressupost d’execució de 232.920 €.

Ampliació de la vorera de l’Avinguda Indústria

D’altra banda, s’ha informat de l’aprovació del projecte per a ampliar la vorera dels números parells a l’avinguda Indústria, entre els carrer Llorenç Agustí i Claveria i Enginyer Pablo Agustí, al polígon Industrial El Segre. Aquesta actuació complementa la que s’està fent a la vorera de l’altra banda de l’avinguda per instal·lar-hi carril bici, i suposarà una millora important de l’accessibilitat i la seguretat viària, amb dos passos de vianants nous amb semàfor. La vorera triplicarà la seva superfície, passant a tenir una amplada mínima de 2,25 metres, i l’aparcament passarà de bateria a filera.

L’obra inclou també l’adequació de dues parades d’autobús, la millora de l’enllumenat i els serveis i la plantació de 48 arbres. El pressupost del projecte és de 1.322.718,09 euros i el termini d’execució, de 5 mesos. La superfície d’actuació és de 15.300 m².

Pacificació del trànsit en entorns escolars

La comissió ha informat de l'aprovació dels projectes per a pacificar el trànsit en el entorn de diversos centres educatius: Escola del Treball, Sant Josep de Calassanç i Pardinyes.

A l'entorn de l'Escola del Treball, s'actua als carrers Alfred Perenya, implantant passos elevats als encreuaments amb la plaça del Treball i Paer Casanoves; i al Passatge la Premsa, ampliant les voreres, que ara són molt estretes, i eliminant l'aparcament. El pressupost d'execució de l'obra és de 400.944 euros i el termini d'execució, de 5 mesos.

A l'entorn de l'escola Sant Josep Calassanç s'actua eixamplant voreres als carrers Alfred Perenya (entre Enric Granados i Alcalde Porqueras); al carrer Comtessa Elvira (que passarà a ser de plantaforma única entre Humbert Torres i la sortida de l'escola); i al carrer Penedès (entre els carrers La Garrotxa i La Selva, a la vorera dreta en sentit plaça França). El pressupost d'execució de l'obra és de 499.711,18 € i el termini d'execució, de 5 mesos.

Per últim, a l'entorn de l'escola Pardinyes, l'actuació se centra als carrers  Jeroni Pujades (entre Tarragona i Anastasi Pinós) i a Anastasi Pinós (entre Jeroni Pujades i Benavarri). L'actuació inclou l'ampliació de voreres i passos elevats i la renovació del col·lector de clavegueram de Jeroni Pujades, a més de la renovació d'altres serveis i la plantació d'arbres. El pressupost d'execució de l'obra és de 336.940,15 € i el termini d'execució, també de 5 mesos.

Autobusos elèctrics

També s’ha informat de l’aprovació del plec de clàusules per al contracte de subministrament de tres autobusos elèctrics per a Autobusos de Lleida, i l’inici de la licitació per un import de 2.116.290 euros. L’entrega dels vehicles està prevista al 2024 i 2025.

Conveni amb l’Agència de l’Habitatge

Durant la sessió, s’ha informat de la proposta d’aprovació del conveni de col·laboració entre la Paeria i l’Agència de l’Habitatge de Catalunya per a la gestió dels entorns residencials de rehabilitació programada (ERRP), fins a l’any 2026. S’ofereixen ajuts per a la millora energètica dels edificis amb subvencions d’entre el 40 i el 80%, que poden arribar al 100% en situacions de vulnerabilitat econòmica.

L’Ajuntament assumeix la tasca de promoció de les ajudes entre les comunitats de propietaris, l’assessorament i suport en la tramitació i l’execució de les obres complementàries d’urbanització, si s’escau. L’Agència compensarà els costos d’aquests serveis.

També s’ha tramitat l’encàrrec a l’Empresa Municipal d’Agenda Urbana, perquè dugui a terme aquestes tasques en el programa Barris de l’Oficina de Rehabilitació de l’Habitatge.

Per últim, a la comissió també s’ha donat compte de la renúncia a la subvenció amb fons Next Generation prevista per a promoure 114 habitatges de protecció oficial, amb l’objectiu d’alliberar els fons perquè altres promotors de la ciutat puguin aprofitar-los per a fer habitatge social.
